AI 데이터센터, 전력 확보 지연에 가동 난항

게시2026년 10월 25일 13:01

AI가 1개의 뉴스를 요약했어요.

2026년 10월 16일 기준 AI 데이터센터 투자 경쟁이 치열해지며 실제 가동 가능성이 핵심 변수로 떠올랐다. 전력망 확보가 늦어지면 투자금 회수가 지연되고 금융 부담이 커질 수 있다고 분석됐다. 여기에 인허가 지연과 주민 반발까지 겹치며 사업 전반의 불확실성이 커지고 있다.

ERCOT에 접수된 대규모 전력 사용자 계통 연결 신청 규모는 2024년 말 63GW에서 2026년 8월 474GW로 급증했다. 오라클이 참여한 프로젝트 주피터는 가스 배관 건설 지연과 환경 인허가 문제로 전력 확보에 차질을 빚었으며, 오라클은 불가항력 조항 적용을 통보한 것으로 알려졌다. 해당 사업의 대출 규모는 약 180억달러에 달해 금융 시장으로 파장이 번질 수 있다는 우려가 나온다.

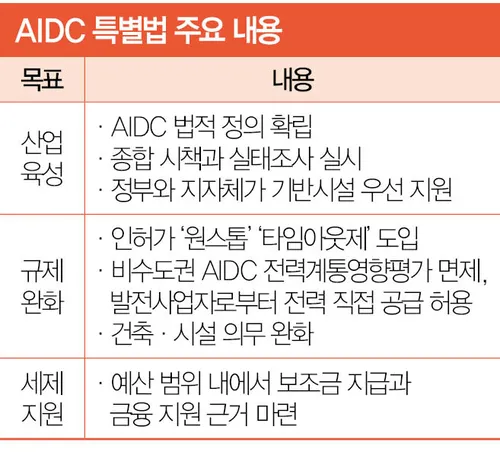

국내에서도 무안 오룡지구 200㎿급 데이터센터를 둘러싸고 주민 반발로 설명회가 무산되는 등 갈등이 이어졌다. 정부는 2026년 6월 제정된 인공지능 데이터센터 산업 진흥에 관한 특별법을 2027년 3월 시행할 예정이다. 다만 특별법 시행만으로 걸림돌이 모두 사라지지 않아 온사이트 발전과 지역 상생 모델 등 추가 대책이 필요하다고 전문가들은 강조했다.
